Информация о проведении капитального ремонта
В рамках реализации Регионального проекта по модернизации школьных систем образования в 2024-2025 гг. планируется проведение капитального ремонта здания МБОУ СШ № 9. В процессе ремонта будет проведен ремонт помещений, замена электрических сетей, водопровода и канализации. Кроме этого будут проведены необходимые мероприятия по организации доступной среды в здании для маломобильных групп населения.
Также Региональный проект модернизации школьных систем образования предполагает обновление библиотечного фонда, учебной мебели, электронных и дидактических средств обучения.
На 20.11.24:
- Установлена приточная вентиляция в столовой;
- Закончилась установка радиаторов, идет подготовка к запуску отопления;
- На 3 и 2 этажах в кабинетах делается стяжка из наливного пола;
- В кабинете биологии сделана перегородка между кабинетом и лаборантской;

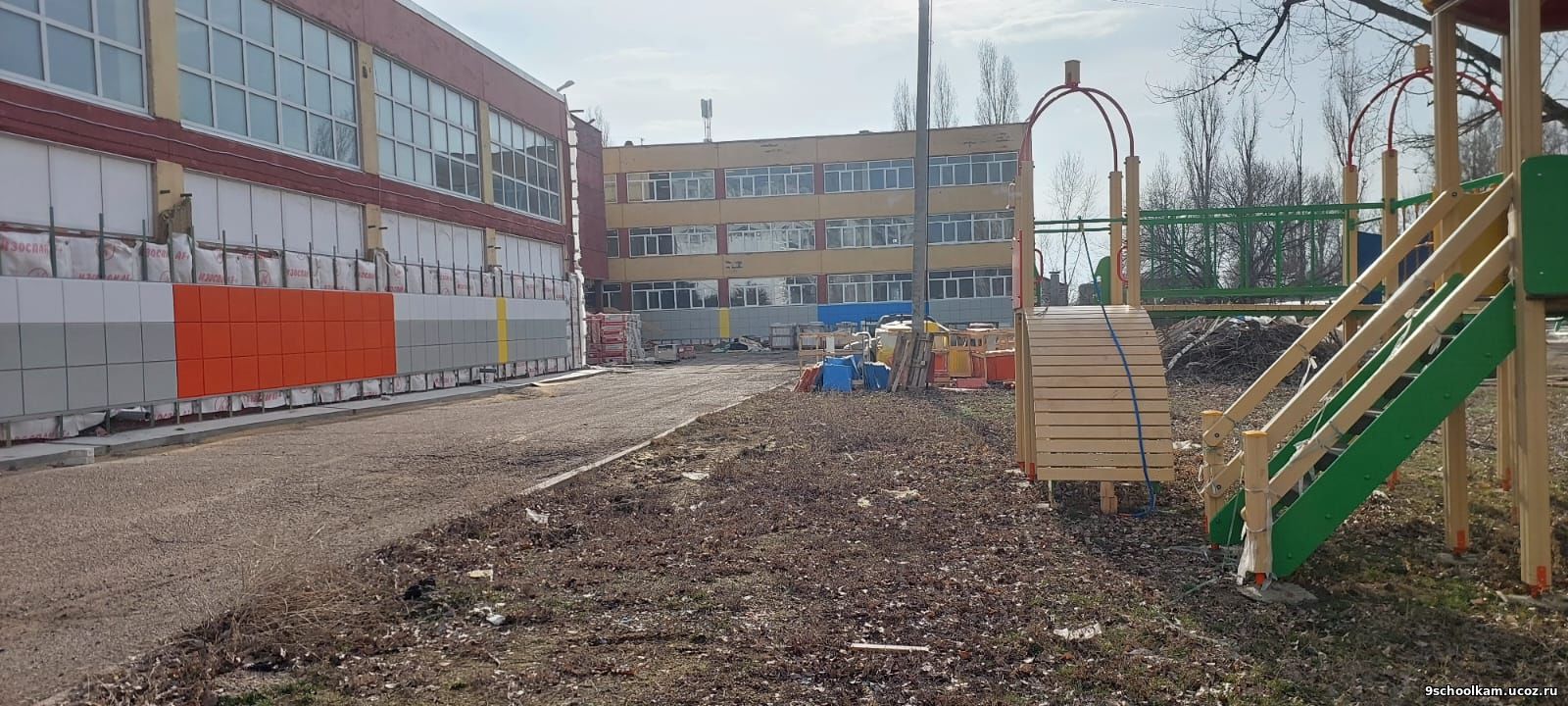

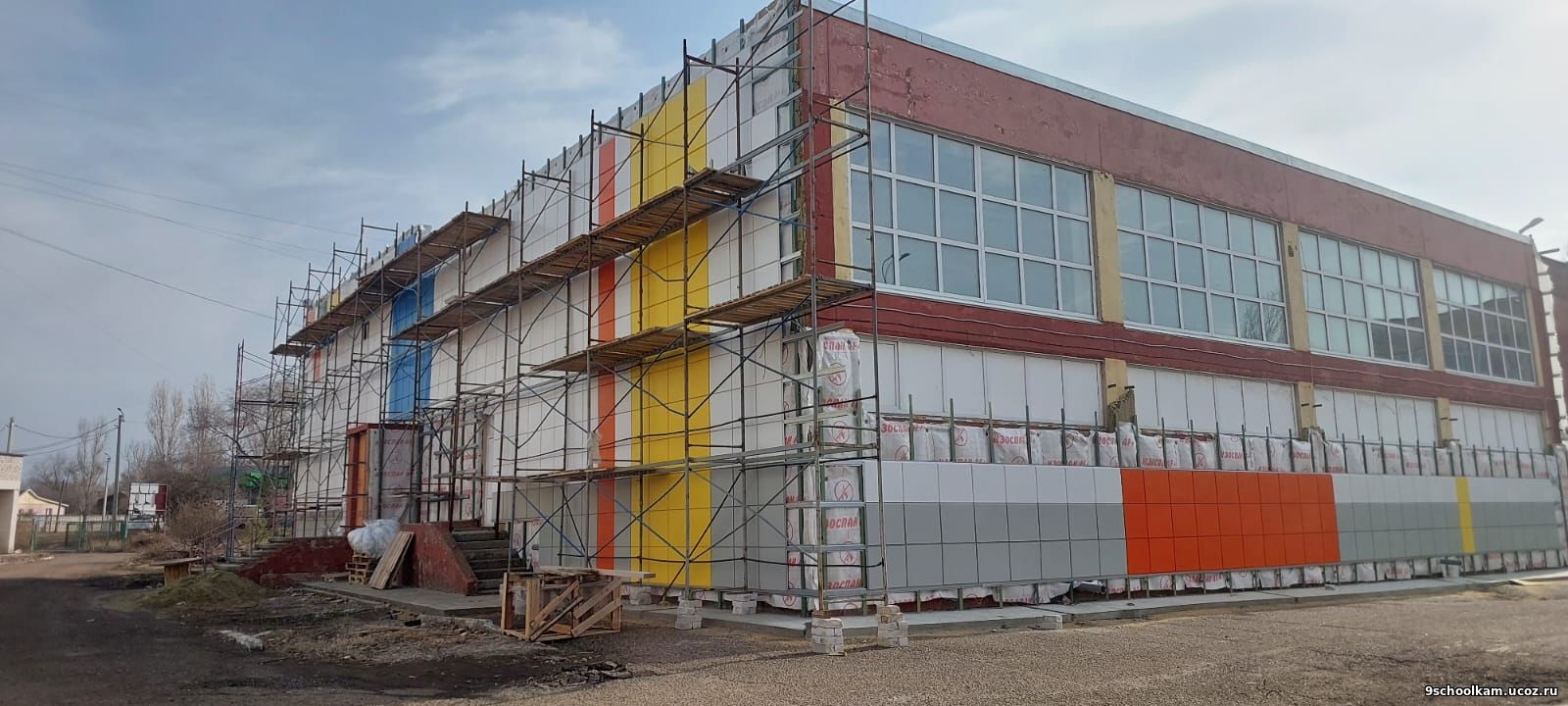

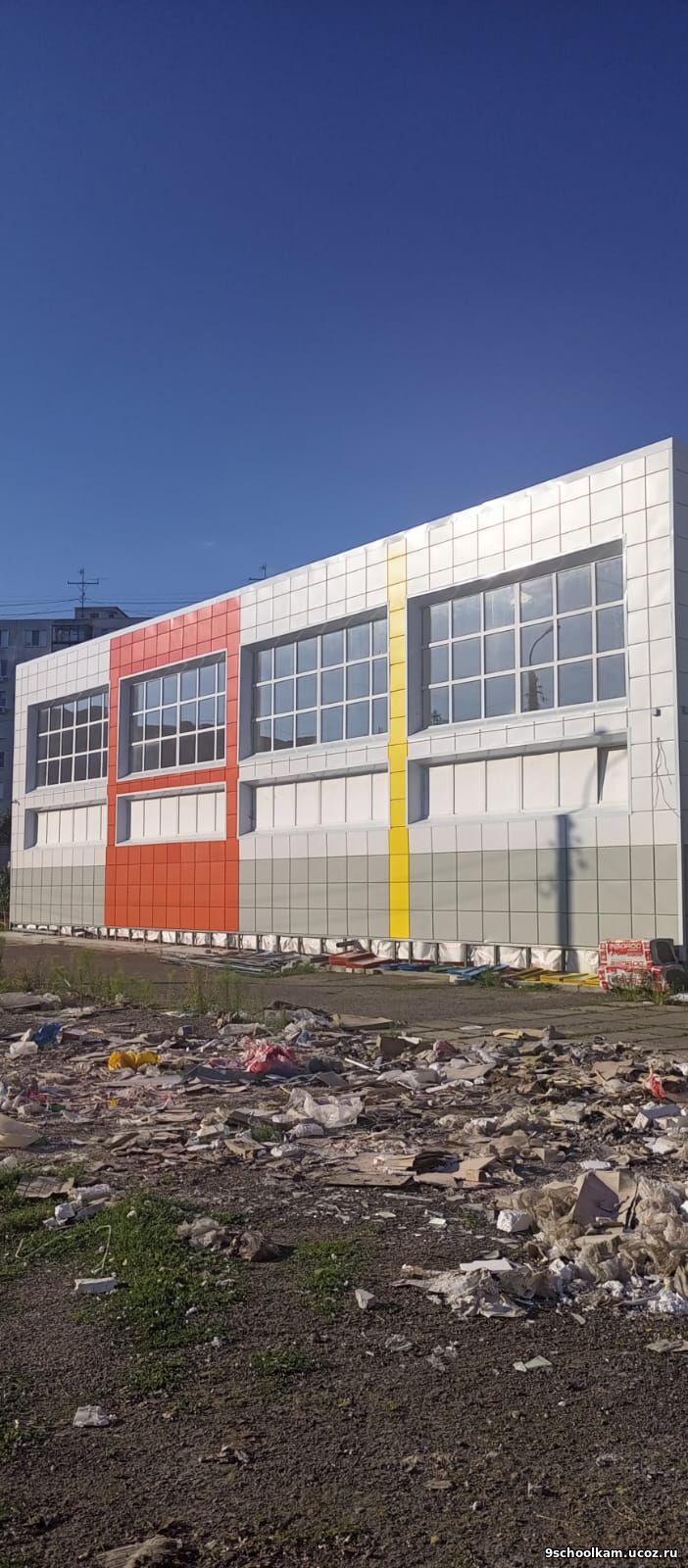

- Продолжается отделка фасада школы;

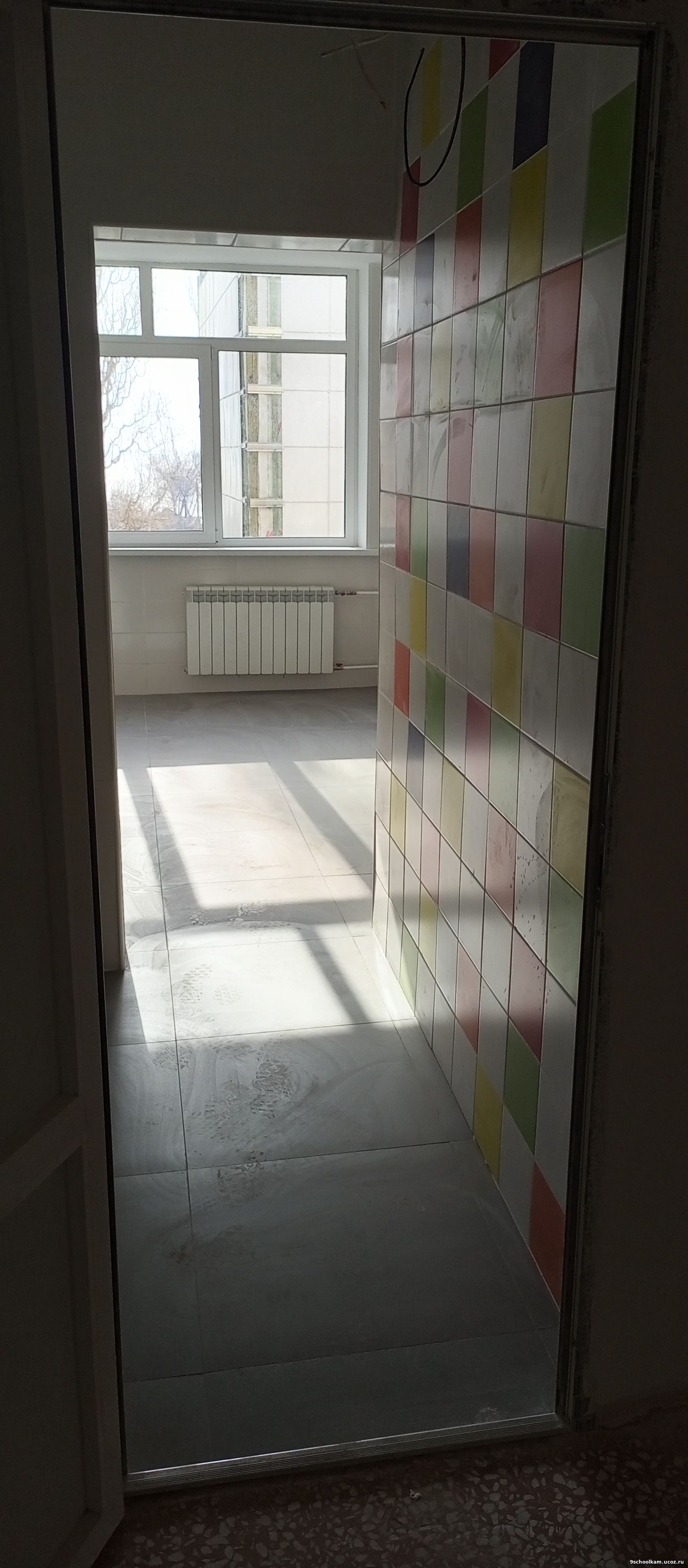

- В столовой ведется облицовка стен и пола керамической плиткой;
- По школе ведется сеть интернет;
- Малый спортивный зал увеличен за счет переноса оружейной комнаты в другое место;

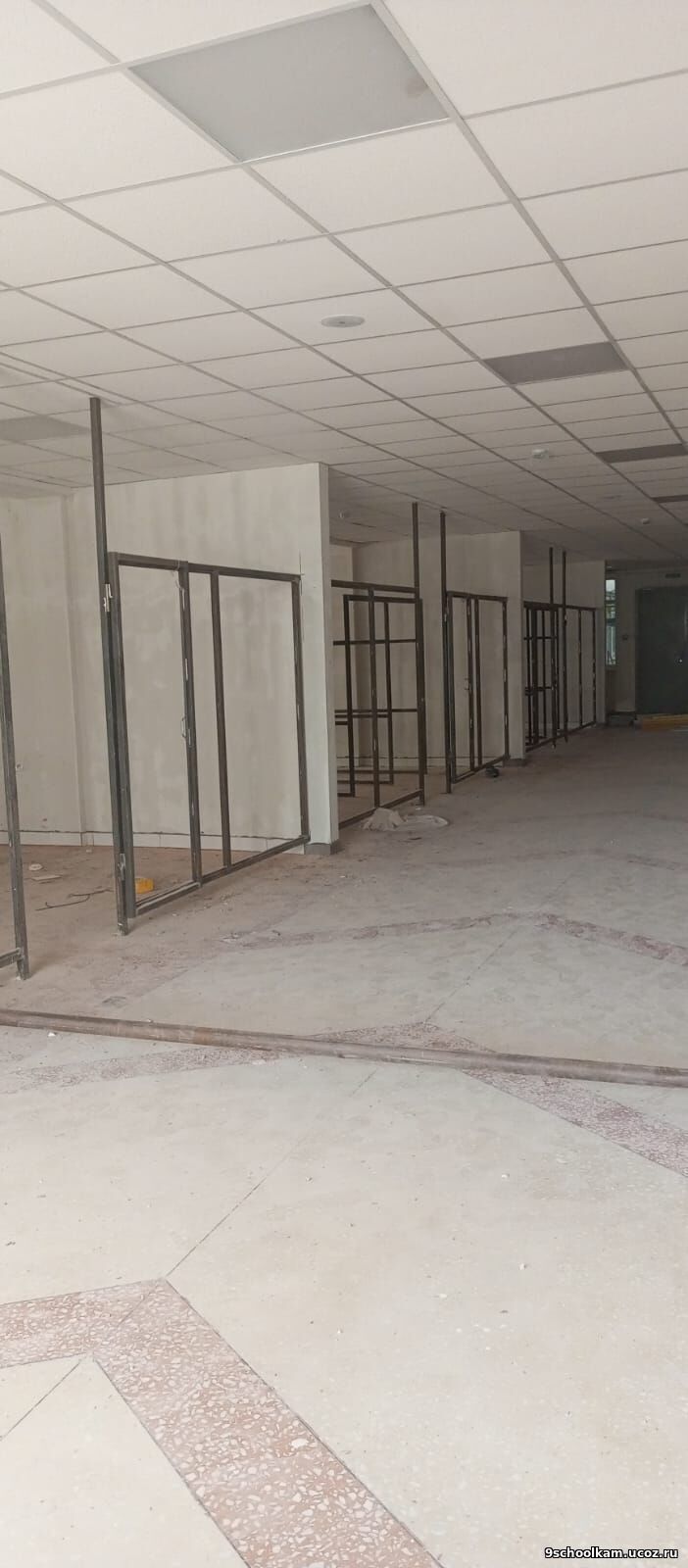

- Начинаются работы по оборудованию раздевалок;
- Демонтирована стена и залиты полы в комнате охраны.
На 09.10.24:
- Заканчивается установка приточной вентиляции в столовой;
- Заканчивается установка радиаторов;
- Установлены вытяжная вентиляция в кабинете химии;
- Сделана электропроводка в столовой;
- Продолжается отделка фасада школы;
- Сделана стена между кабинетом и лаборантской в кабинете биологии.
На 16.09.24:
- Сделаны отмостки по периметру школы;
- Ведется приточная вентиляция в столовой;
- Готовится место под пост охраны
На 06.08.24:
- Идут работы по ремонту кровли здания;
- Идет подготовка стен корпуса со спортивным залом, столовой и актовым залом к шпаклеванию.
На 25.07.24:
- Продолжаются работы по шпаклевке и оштукатуриванию стен 1 этажа;
- Идет подготовка к оборудованию раздевалок;
- Начались работы по облицовке керамической плиткой стен туалетов;

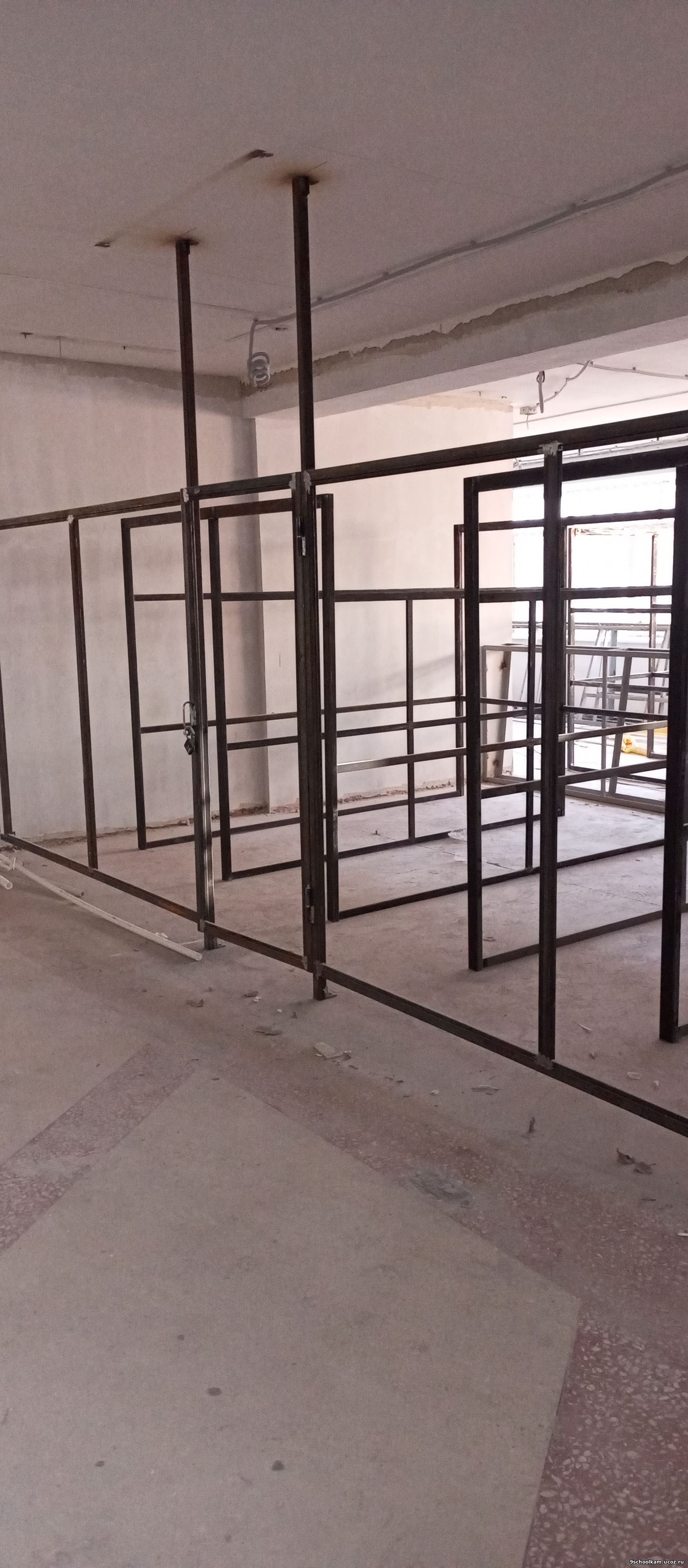

- Возводится перегородка в кабинете физики между кабинетом и лаборантской.
На 11.07.24:
- Продолжаются работы по оштукатуриванию и шпаклёвке стен;
- По периметру здания ведется заземление;
- Ведутся работы в столовой (оштукатуривание стен, вскрываются полы);
- Возводятся перегородки для правильной организации цехов.
На 13.06.24:
- Начались работы по отделке фасада здания школы
- Идет подготовка стен 1 этажа к штукатурным работам
- Проводятся водопровод и канализация в кабинетах начальной школы
На 06.06.24:
- Продолжаются работы по оштукатуриванию и шпаклёвке стен
- Прокладываются каналы для проводов связи и интернета
- Ведутся работы по очистке лестничных маршей от краски
- Ведутся работы по отделке оконных откосов
- Начался монтаж радиаторов в кабинетах.
На 13.05.24:
- Продолжаются штукатурные работы, работы по электромонтажу и подготовка туалетов к плиточным работам.
На 25.04.24:
- Расширяются межкорпусные дверные проемы;
- Начался монтаж радиаторов отопления;
- В кабинетах 3 этажа началась шпаклевка стен.
На 22.04.24:
- На сегодняшний день ведутся работы в подвальном помещении по демонтажу и установке труб систем отопления
На 18.04.24:
- Заменены все окна школы;
- Проведены штукатурные работы стен коридоров и кабинетов 3 этажа;
- Ведется новая электропроводка по школе;
- Производится перепланировка кабинетов;
- Проводятся работы по замене систем водоснабжения и канализации;
- Проводятся работы по замене системы отопления;
- Вывезено 102 т мусора.
